متابعة برنامج مقاتلات Eurofighter Typhoon

Hawk 205

خـــــبراء المنتـــــدى
إنضم
1 أبريل 2013
المشاركات
744
التفاعل
6,327 84 0
:بسم الله:​


- نبدأ بـ "العملاء الثمانية" لمقاتلات Eurofighter Typhoon

Typhoon Delivery.jpg

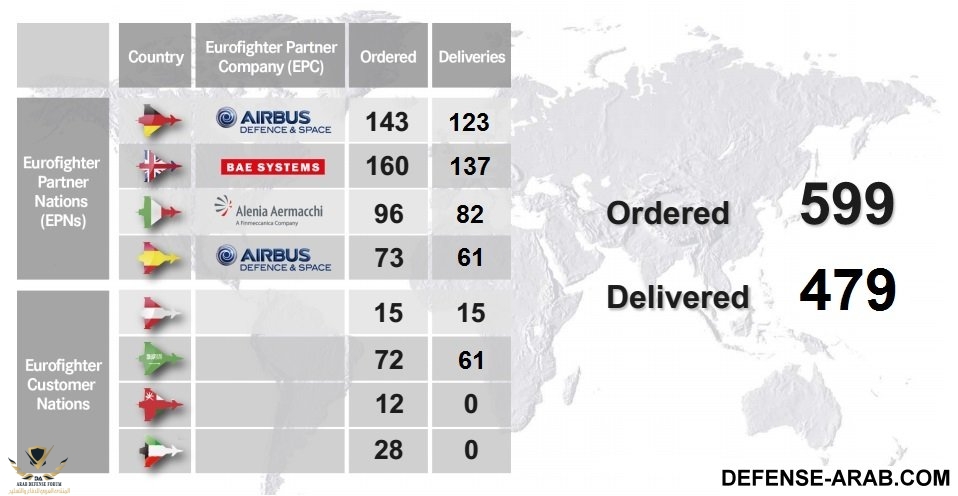

حتى الآن تم التعاقد على 599 مقاتلة ، وقد سلم منها حتى شهر "مايو 2016" عدد 479 مقاتلة


اجمالي الطائرات المتعاقد عليها من تحالف Eurofighter هو 472 مقاتلة ، واجمالي الطائرات المتعاقد عليها من عملاء التصدير الدولين هو 127 مقاتلة



- مجلة Eurofighter World الرسمية عدد شهر "مارس 2016"

EW-Mar 2016.jpg


للتحميل من الرابط التالي


https://www.eurofighter.com/downloads/Eurofighter_World.pdf

التعديل الأخير:
31 مايو 2016

الدراسة الاولية لدمج صواريخ SOM الجولة على مقاتلات Typhoon قد شارفت على الانتهاء




دراسة الجدوى الاولية التي تجريها كلاً من شركة Rokestan التركية وشركةAirbus Defence & Space الالمانية بشان دمج صواريخ Stand-Off Missile – SOM لم يتبقى لها الا سوى ستة اشهر حتى تكتمل

وقد تم توقيع مذكرة تفاهم بين الشركتين بشأن ذلك في منتصف عام 2014 خلال معرض برلين للطيران ILA ، ودمج الصاروخ الجديد يأتي ضمن خطة تطوير مقاتلات Typhoon وتعزيز قدراتها




ILA: Typhoon SOM study nears completion


Roketsan and Airbus Defence & Space’s feasibility study into the potential integration of the former’s Stand-Off Missile (SOM) onboard the Eurofighter Typhoon is some six months from completion, the manufacturer says.

A memorandum of understanding covering collaboration between the two companies was signed at the ILA show in Berlin in 2014, and the Turkish weapons developer says that the assessment of the cruise missile on the fighter is nearing completion.

Typhoon is in operation with Germany, Italy, Saudi Arabia, Spain, and the UK. New weapon integration is key to the development plan for Eurofighter, and other planned upgrades include the MBDA Storm Shadow and Brimstone, Taurus missiles and Raytheon Small Diameter Bombs

The variant of the missile that is being developed for the Lockheed Martin F-35 Joint Strike Fighter – the SOM-J – will be flight tested in the fourth quarter of 2016, Roketsan adds, ahead of qualification completion in 2018.

“The qualification of the missile will finish in 2018. However, the production start will depend on the JSF integration and aircraft deliveries to the Turkish air force,” it says.

The company adds that according to current schedules the integration of the weapon onto the F-35 will finish in 2020, and production may start in parallel to that.

SOM is also operated onboard the Turkish air force’s Lockheed F-16 Block 40 aircraft, and it is anticipated that the SOM-J will be tested from the type ahead of integration on the JSF.



https://www.flightglobal.com/news/articles/ila-typhoon-som-study-nears-completion-425902/

10 يونيو 2016

شركة BAE Systems تستكمل تطوير الخوذة الرقمية Striker II


Striker II.jpg


انهت شركة BAE Systems تطوير الخوذة Striker II الرقمية بالكامل ، وسوف تستبدل هذه الخوذة الجديدة الاصدار الاقدم ذات الخصائص التناظرية (Analogue) ، وعلاوة على ذلك فإن خوذة Striker II تحتوي على منظار رؤية ليلي مدمج وبهذا يستغني الطيارين عن حمل منظار رؤية ليلي بشكل منفصل

وبحسب تصريح طيار الاختبار Paul Smith ان هذه الخوذة متكاملة بالكامل مع انظمة التحكم في مقاتلات Typhoon ، ويمكن تنشيطها بشكل سريع فقط بضغطة على ذراع التحكم Hands On-Throttle And Stick - HOTAS


BAE Systems completes development of Striker II digital pilots helmet

BAE Systems has completed development of its Striker II digital helmet mounted display as part of its bid to offer a replacement for the existing analogue Striker that is used by existing Eurofighter Typhoon operators.

The new version incorporates integral night vision capability so pilots do not have use night vision goggles (NVG) when flying at night, as is the case with the existing version of the Striker.

Paul Smith, BAE Systems' future cockpit design advisor, told IHS Jane's on 8 June that the new helmet's night vision capability was fully integrated with the controls of the Typhoon and it could be activated by the flick of a switch on the aircraft's Hands On-Throttle And Stick (HOTAS).

http://www.janes.com/article/61162/bae-systems-completes-development-of-striker-ii-digital-pilots-helmet

10 يونيو 2016

شركة BAE Systems تفتتح مركز تدريب جديد للتدريب ، وسوف يلتحق بهذا المركز مجموعة من الطيارين في سلاح الجو العماني ROAF الشهر القادم للتدريب على مقاتلات Typhoon


BAE Systems opens new training centre at Warton

A GBP2.5 million (USD3.6 million) training facility at BAE Systems Warton site in Lancashire is coming online this summer to offer improved training for customers of the company's aircraft.

Construction work is almost complete and a group of Royal Omani Air Force personnel are to undergo Typhoon training in facility next month, Dr Julia Sutcliffe, head of engineering for training and new business in the company's defence information, training and services unit, told IHS Jane's on 8 June.

The aim was to maintain BAE Systems' position as the "leader in through pipeline training solutions" for fixed wing fast jet military aircraft, she said


http://www.janes.com/article/61164/bae-systems-opens-new-training-centre-at-warton

10 يونيو 2016

الرماية العملياتية الاخيرة لصاروخ Storm Shadow من مقاتلات Typhoon

Typhoon-Storm Shadow.jpg


تستعد شركة BAE Systems بالقيام بالطلعة الجوية الاخيرة لدمج صواريخ Storm Shadow على مقاتلات Typhoon والتي متوقع ان تكون في يوم 13 يونيو ، وسوف يجري خلال هذه الطلعة الاختبارية رماية حية للصاروخ في وضع عملياتي

الرماية سوف تجري في ميدان Hebrides للصواريخ من مقاتلة Typhoon يقودها طيار اختبار تابع للشركة ، تحت الاستعداد لأجل التصريح لحزمة التطوير P2E للعمل على المقاتلة


Typhoon weapons testing gathers momentum

The final live powered launch of a MBDA Storm Shadow cruise missiles from a Eurofighter Typhoon is due to take place on 13 June as part of on-going efforts to integrate the weapon onto the European combat aircraft.

The firing at the Hebrides missile range in the UK is being launched from a Typhoon piloted by a company test pilot, flying from BAE Systems' Warton site under the drive to clear the aircraft to P2E enhancement standard, according to BAE Systems Eurofighter delivery director Andy Flynn.

Speaking to IHS Jane's on 8 June, Flynn said the company and its partners in the Eurofighter consortium would then carry out data analysis from the test to open its employment envelop.

http://www.janes.com/article/61159/typhoon-weapons-testing-gathers-momentum



مقاتلات Typhoon الكويتية سوف تكون مجهزة بحزمة التطوير P3E(b) ، وهذه الحزمة استحدثت لتلبية المتطلبات الكويتية

كذلك سوف تسلح بقنابل GBU-24 Paveway III زنة 2000 باوند ، وهذه القنابل يمكن تزويدها بالرأس الحربي التقليدي MK84 او بالرأس الحربي الخارق للتحصينات BLU-109

10 يونيو 2016

الرماية العملياتية الاخيرة لصاروخ Storm Shadow من مقاتلات Typhoon

مشاهدة المرفق 57095


تستعد شركة BAE Systems بالقيام بالطلعة الجوية الاخيرة لدمج صواريخ Storm Shadow على مقاتلات Typhoon والتي متوقع ان تكون في يوم 13 يونيو ، وسوف يجري خلال هذه الطلعة الاختبارية رماية حية للصاروخ في وضع عملياتي

الرماية سوف تجري في ميدان Hebrides للصواريخ من مقاتلة Typhoon يقودها طيار اختبار تابع للشركة ، تحت الاستعداد لأجل التصريح لحزمة التطوير P2E للعمل على المقاتلة


Typhoon weapons testing gathers momentum

The final live powered launch of a MBDA Storm Shadow cruise missiles from a Eurofighter Typhoon is due to take place on 13 June as part of on-going efforts to integrate the weapon onto the European combat aircraft.

The firing at the Hebrides missile range in the UK is being launched from a Typhoon piloted by a company test pilot, flying from BAE Systems' Warton site under the drive to clear the aircraft to P2E enhancement standard, according to BAE Systems Eurofighter delivery director Andy Flynn.

Speaking to IHS Jane's on 8 June, Flynn said the company and its partners in the Eurofighter consortium would then carry out data analysis from the test to open its employment envelop.

http://www.janes.com/article/61159/typhoon-weapons-testing-gathers-momentum


تتمة الخبر


وقد صرح Andy Flynn من شركة BAE Systems يوم 8 يونيو الفائت "ان الشركة وشركائها في ائتلاف Eurofighter سوف يعملون على تحليل بيانات الاختبار ، ثم سنقوم بعد ذلك بمناقشة العميل على كيفية التصريح وايجاز الصاروخ للدخول في الخدمة على مقاتلات Typhoon" ، واضاف "ان العميل البريطاني سوف يقوم بعد ذلك بطلعاته الجوية في قاعدة Coningsby الجوية في العام القادم"

ويهدف برنامج حزمة التطوير P2E الى ادخال الصواريخ Storm Shadow و Meteor في الخدمة خلال عام 2017 ، ومن ثم حزمة التطوير P3E لادخال صواريخ Brimstone 2 الخدمة قبل نهاية عام 2018 ، وسوف يتم اول رماية حية للصاروخ Brimstone خلال العام القادم

واستناداً الى Andy Flynn ان الهدف من التطويرات وادخال الثلاث الذخائر السابقة (Storm Shadow / Meteor / Brimstone 2) الخدمة بحلول نهاية عام 2018 هو لاجل السماح لمقاتلات Typhoon لتحل مكان المقاتلات الهجومية Tornado GR4

والعمل على برنامجي P2E و P3E مع دمج الذخائر سوف تكون قريباً في صالح جهود التصدير الدولية ، وقال Andy Flynn ان العميل الاخير لمقاتلات Typhoon هي الكويت والتي متوقع ان تشتري المقاتلة وهي مجهزة باصدار الاكثر تقدماً من البرمجيات يعرف ب P3E(b) ، واردف ايضاً "ان حزمة التطوير P3E(a) البريطانية سوف تكون القاعدة الاساسية للمقاتلات الكويتية"



Speaking to IHS Jane's on 8 June, Flynn said the company and its partners in the Eurofighter consortium would then carry out data analysis from the test to open its employment envelop. "We will then talk with the customer on how to release the weapon into service", he said. "The UK customer will then do their own flight trials at RAF Coningsby [in Lincolnshire] next year."

The P2E project aims to bring the Storm Shadow and the MBDA Meteor beyond visual range missile into service during 2017 and will then roll into the P3E effort to bring the MBDA Brimstone into service by the end of 2018. The first live firings of the Brimstone are scheduled for next year.

According to Flynn the aim is to have development and entry to service process of the all three weapons complete by the end of 2018 to allow the Typhoon to take over the taskings from the RAF Panavia Tornado GR4 strike aircraft.

The work on the P2E and P3E standard weapons integration will soon start to benefit Typhoon export efforts. Flynn said the most recent Typhoon export customer, Kuwait, expected to buy aircraft that have the most advanced version of the software, dubbed P3Eb. "The UK P3Ea will be the baseline for the Kuwait jets," he said.

http://www.janes.com/article/61159/typhoon-weapons-testing-gathers-momentum

14 يونيو 2016

اختبارات الاسلحة لمقاتلات Typhoon في المسار الصحيح لبريطانيا

IPA2-Storm Shadow.jpg


نشاطات المشروع البريطاني سنتريون Project Centurion يسير في المسار الصحيح لتحقيق الانتقال السلس بين المقاتلات الهجومية Tornado GR4 والمقاتلات المتعددة الادوار Eurofighter Typhoon في وقت لاحق من هذا العقد ، وفقاً لما صرحه Andy Flynn من شركة BAE Systems يوم 9 يونيو الفائت اذ قال "نحن على الطريق الصحيح"

ومع حلول نهاية عام 2018 ، يجب ان تنتقل المهام الهجومية الحالية لمقاتلات Tornado GR4 الى مقاتلات Typhoon بشكل كامل بما فيها الصواريخ الجوالة Storm Shadow والتي سوف يكون بمقدور مقاتلات Typhoon حمل واطلاق هذه الصواريخ من خلال برنامج P2E ، بالإضافة الى صواريخ Meteor للقتال الجوي بعيد المدى


يجري حالياً رحلات طيران اختبارية لكلا السلاحين ، وسوف يكون الاطلاق الاخير لصواريخ Storm Shadow خلال منتصف شهر يونيو الحالي ، التجربة الاخيرة سوف تكون في ميدان Hebrides للصواريخ والتي ستكون تجربة نهائية "an end-to-end test ، مع انتقال البيانات الى الصاروخ ومن ثم اطلاقه" بحسب ما قاله Andy Flynn ، وقد اشتملت التجارب السابقة على عملية فصل للصاروخ لكن من دون تشغيل محركه الدافع (un-powered releases)

وسوف يقوم سلاح الجو البريطاني RAF بالمزيد من الاختبارات من وارتن مقر شركة BAE Systems قبل ان ينتقل الى قاعدة Coningsby الجوية في اوائل العام القادم ، ومجدول ليدخل الصاروخ الخدمة في اواخر 2017 او خلال عام 2018 استناداً لما قالته شركة BAE Systems

والمرحلة الاخيرة لاختبار صواريخ Meteor قد جدولت في شهر يوليو القادم ، والتي سوف تتضمن على تصريح لآخر رمايتين للصاروخ ضمن مرحلة التطوير



وفي الوقت نفسه ، يجري بالفعل العمل المبكر على تحسينات نظم الذخائر في برنامج P3E لبريطانيا والتي تتضمن صواريخ Brimstone 2 جو – سطح ، وسوف تبدأ رحلات الطيران الاختبارية للصاروخ خلال هذا الصيف عن طريق طائرة الاختبارات البريطانية IPA 6 مع مقاتلة Typhoon احادية المقاعد ذات الرقم BS117/ZK356




Typhoon weapons testing on target for UK

The UK’s Project Centurion activity is on track to deliver a seamless transition between the UK Royal Air Force’s Panavia Tornado GR4 strike aircraft and the multi-role Eurofighter Typhoon later this decade, according to BAE Systems.

“We’re on course,” Andy Flynn, BAE’s delivery director for the Centurion and Typhoon projects, said at the company’s Warton final assembly site in Lancashire on 9 June.

By the end of 2018, the current strike potential of the Tornado must have been fully moved to the Typhoon – including its use of the MBDA Storm Shadow cruise missile (above). In its P2E guise the Typhoon will be able to deploy the weapon, plus the same supplier’s Meteor beyond-visual-range air-to-air missile.

Further flight-testing of both weapons is currently underway, with a final release of the Storm Shadow from the platform due to be conducted in mid-June. To be made over a test range in the Hebrides while operating from Stornoway, this will be “an end-to-end test, with data passed to the weapon and the missile fired up”, Flynn says. Previous tests have involved un-powered releases from the Eurofighter.

The Royal Air Force will conduct additional testing from Warton, before work shifts to its Coningsby base in Lincolnshire early next year. Entry into service is scheduled later in 2017 or during 2018, according to BAE, will full capability to follow.

A final phase of test work with the Meteor is also scheduled for July, with this to include the last two development clearance firings with the missile.

Meanwhile, early work on a P3E weapons enhancement for the UK is already being conducted, with this involving MBDA’s developmental Brimstone 2 air-to-surface missile (image above shows six being carried).

“Brimstone 2 will be flying this summer,” says Flynn. The activity will involve instrumented production aircraft IPA6 and single-seat Typhoon BS117.


https://www.flightglobal.com/news/articles/typhoon-weapons-testing-on-target-for-uk-426336/

9 سنوات ومازلنا لم نستلم كامل الطلبيه ،، كأسوى عقد من ناحية التسليم في تاريخ قواتنا الجويه ،،

9 سنوات ومازلنا لم نستلم كامل الطلبيه ،، كأسوى عقد من ناحية التسليم في تاريخ قواتنا الجويه ،،

وعلى أي اساس قيمتها بهذا الشكل!؟

بدء تسليم الدفعة الاولى كان بوقت قياسي بعد توقيع العقد بسنتين فقط وذلك بسبب انها كانت محولة من نصيب سلاح الجو البريطاني

حصيلة تسليم الدفعة الاولى 24 طائرة كانت كالتالي
من شهر يونيو 2009 = 8 طائرات ، 2010 = 10 طائرات ، 2011 = 6 طائرات

بعدها توقف التسليم لمدة 21 شهراً (من سبتمبر 2011 تاريخ تسليم اخر طائرتين من الدفعة الاولى ، الى شهر ابريل 2013 تاريخ استئناف تسليم الطائرات المتبقية) بسبب الخلاف بين الجانبين على التسعيرة وحزمة الطلبات السعودية الجديدة

الطائرات المتبقية الـ 48 ستسلم خلال خمس سنوات بمعدل 8 الى 10 طائرات بالسنة كما صرحت شركة BAE Systems في 2012

التايفون السعودية تحظى بدفعة من القدرات

وحصيلة تسليم الطائرات الـ 48 المتبقية هي كالتالي
من ابريل 2013 = 10 طائرات ، 2014 = 11 طائرة ، 2015 = 12 طائرة ، 2016 = 4 طائرات حتى الان
ويتبقى 11 طائرة ستسلم غالبيتها طوال هذا العام ، حتى الربع الاول من عام 2017

الجدير بالذكر ان معدل الانتاج السنوي لشركة BAE Systems هو من 20 الى 24 طائرة بالسنة ، وهو مقسم مناصفة بين الطلبية السعودية والطلبية البريطانية ، وبعد الانتهاء من تسليم طائرات الطلبية السعودية في الربع الاول من العام القادم 2017 ، سوف يبدأ تسليم الطلبية العمانية لـ 12 طائرة تبدأ من شهر يوليو 2017 لغاية 2018 وهو التاريخ نفسه للانتهاء من تسليم الطلبية البريطانية

البريمستون والتايفون والتوريندو السعوديه والفا١٥ هل سيكون متواجد به اجمع وشكرا لك اخوي هوك..!

البريمستون والتايفون والتوريندو السعوديه والفا١٥ هل سيكون متواجد به اجمع وشكرا لك اخوي هوك..!

صواريخ Brimstone 2 سوف يعمل على مقاتلات Tornado GR4 و Typhoon

لا اعلم عن مقاتلات F-15S/SA هل ستسلح به ام لا

اذا رأيت تسليح التايفون اتسائل: ماذا تستطيع ايران ان تشتري لتواجه هذا؟ لو كنت مخططا لايران لقلت مشكلتك في اي حرب تقليدية هي سلاح الجو السعودي فهو سيضرب اي مكان كما يشاء بدون اي رادع.

ولو كنت مخططا للجانب السعودي لقلت يجب توفير علاج ناجع وسريع للاس ٣٠٠ بأقصى سرعة.

صواريخ Brimstone 2 سوف يعمل على مقاتلات Tornado GR4 و Typhoon

لا اعلم عن مقاتلات F-15S/SA هل ستسلح به ام لا


هذا للفا ١٥ E والله اعلم


المرفقات

  • image.jpeg
    96.2 KB · المشاهدات: 200
هذا للفا ١٥ E والله اعلم
للمصداقيه الشركه تدرس فعليا وضعه على الطائره وتعريف الصواريخ على نظم الرمي والذخيره داخل الطائره غالبا خلال ست الى ثمان شهور يخرج للعلن النتائج..!
اضافه قويه فعليا للفا١٥

مشاهدة المرفق 57121

مقاتلات Typhoon الكويتية سوف تكون مجهزة بحزمة التطوير P3E(b) ، وهذه الحزمة استحدثت لتلبية المتطلبات الكويتية

كذلك سوف تسلح بقنابل GBU-24 Paveway III زنة 2000 باوند ، وهذه القنابل يمكن تزويدها بالرأس الحربي التقليدي MK84 او بالرأس الحربي الخارق للتحصينات BLU-109
امر مخيب للامال بالفعل ..كنت اعتقد أن التايفون الكويتيه ستأتي بحزمة ال P4E ولكن يبدو أنها سوف تكتفي بحزمة ال P3EB..

خيبه حقيقيه وصدمه غير ساره....

هذا والله أعلم...

امر مخيب للامال بالفعل ..كنت اعتقد أن التايفون الكويتيه ستأتي بحزمة ال P4E ولكن يبدو أنها سوف تكتفي بحزمة ال P3EB..

خيبه حقيقيه وصدمه غير ساره....

هذا والله أعلم...

على العكس ، فمقاتلات Typhoon الكويتية سوف تكون أكثر الاصدارات تقدماً على الاطلاق ، فحزمة التطوير (الكويتية) ان صح التعبير P3E(b) سوف تحتوي على عناصر من حزمة التطوير P4E مثل الرادار Captor-E AESA وصواريخ Marte-ER

Flynn said the most recent Typhoon export customer, Kuwait, expected to buy aircraft that have the most advanced version of the software, dubbed P3Eb. "The UK P3Ea will be the baseline for the Kuwait jets," he said.


لست متأكداً بعد عن البرمجيات الخاصة بالحزمة الكويتية P3E(b) هل هي SRP 16.2 ام SRP 18 ، مع العلم ان البرمجيات الخاصة بالحزمة البريطانية P3E(a) هي SRP 16

التغيرات هذه لم يكن لبرنامج P3E فحسب بل طال ايضاً حتى حزمة مرحلة التعزيز الرابعة P4E ، فبدلاً من ان كان مخطط ان تتألف من جزئين P4E(a) و P4E(b) ، الان يبدوا انها سوف تتألف من ثلاثة أجزاء P4E(a)/P4E(b)/P4E(c) ومتوقع ان تسلم بين الاعوام 2019 و 2022 وفقاً لما قاله الرئيس التنفيذي لشركة Eurofighter اثناء معرض برلين الجوي ILA 2016 قبل نحو اسبوعين

MT:
What are the next steps in your Capability Roadmap to increase the
operational capabilities of the Eurofighter?

V. Paltzo:
Our Capability Roadmap is making good progress and we have
achieved our major milestones in previous years. For example: We signed
significant contracts for the already mentioned integration of METEOR,
STORM SHADOW, and the development contract for the E-SCAN radar.
Let me share more information with you on our phased enhancements:
Phase 1 Enhancement B (P1Eb) was delivered to the nations in June 2014
conferring full swing-role capability onto the TYPHOON. P2Ea is expected
to be delivered by 2016 conferring STORM SHADOW capability onto the
aircraft and delivering a range of enhancements through EP2 to the HMI,
MIDS and DASS systems. P2Eb which is expected to deliver full METEOR
capability onto the Eurofighter TYPHOON. P3Ea will focus on the delivery
of BRIMSTONE 2 capability and a range of other enhancements and the
delivery date for this is dependent on customer requirements. The require-
ments of the Kuwait customer will be progressed in a further package called
P3Eb
. P4E is the subject of discussions with the customer and is expected
to deliver a range of enhancements in three phases. Delivery of P4E is
expected between 2019 and 2022, again dependent on customer require-
ments.

www.monch.com/mpg/dpm/ila16_1.pdf

اخ Hawk 205 في ما يخص السعوديه هل هذا يعني ان الستورم شادو سيتم دمجه قبل نهاية ٢٠١٦ والموتيور والبريمستون 2 والرادار خلال ٢٠١٧
