السعودية تنتج 71.6 جيجا واط من #الطاقة المتجددة بحلول 2032 (خبر سابق)

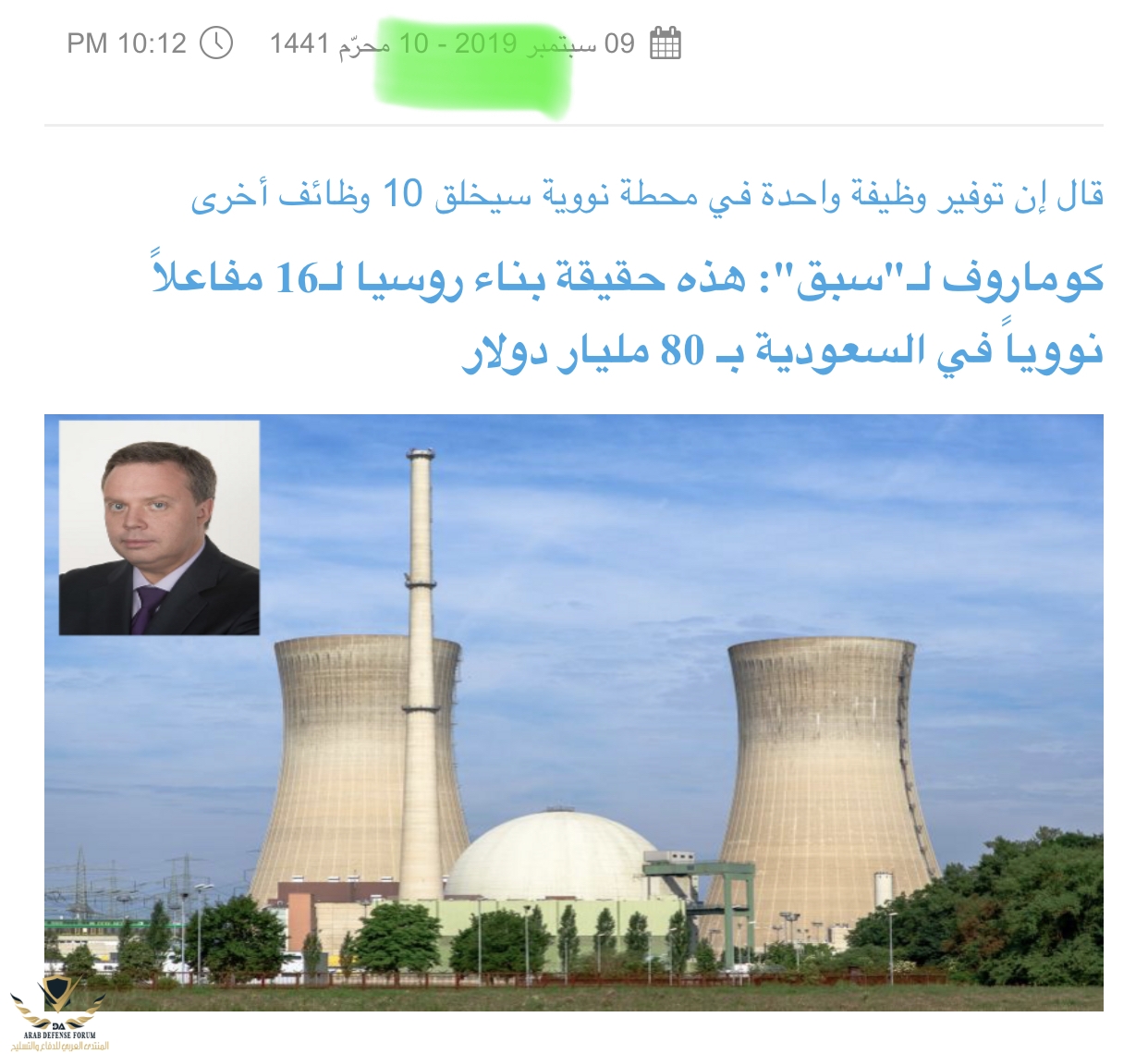

نحن لم نبنيها والخبر يقول المشاريع اللي المفروض تبدء لتنتج في النهايه 17 جيجا واط عبر مفاعلات نوويه وهيا 16 مفاعل نووي

https://www.google.com/amp/s/mobile.sabq.org/amp/JLCcBw

مشاهدة المرفق 398031

لكن ماقمنا به توطين تكلنوجية نوويه وتدريب مهندسين سعوديين ودخول التنقيب عن اليورانيوم ومجال تخصيب اليورانيوم معا الصين وغير الصين لننتهي بالاخير الى انتاج الوقود النووي

وحاليا المفاعل اللي تحت الانشاء هو سمارت الكوري

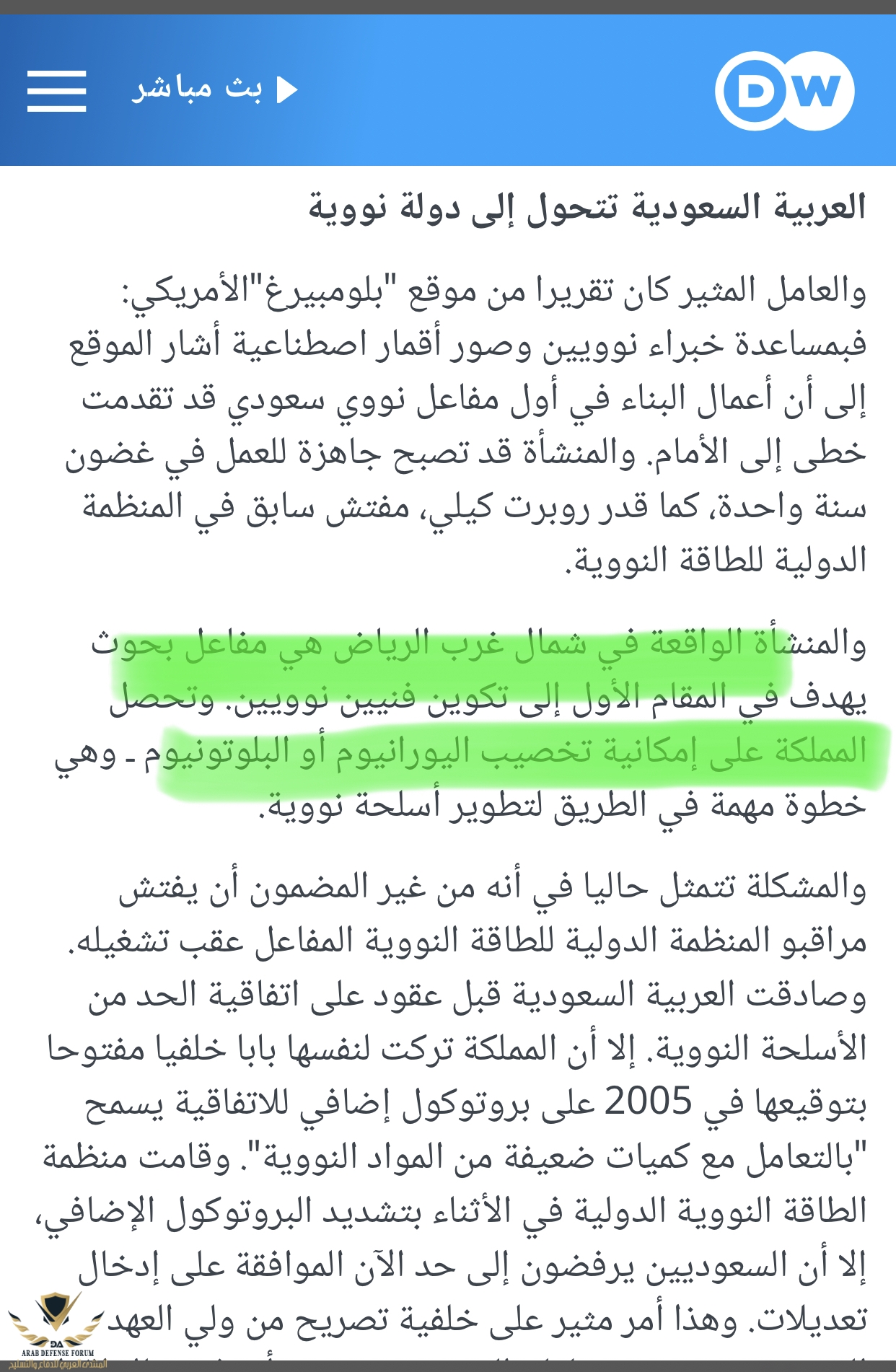

مشاهدة المرفق 398032

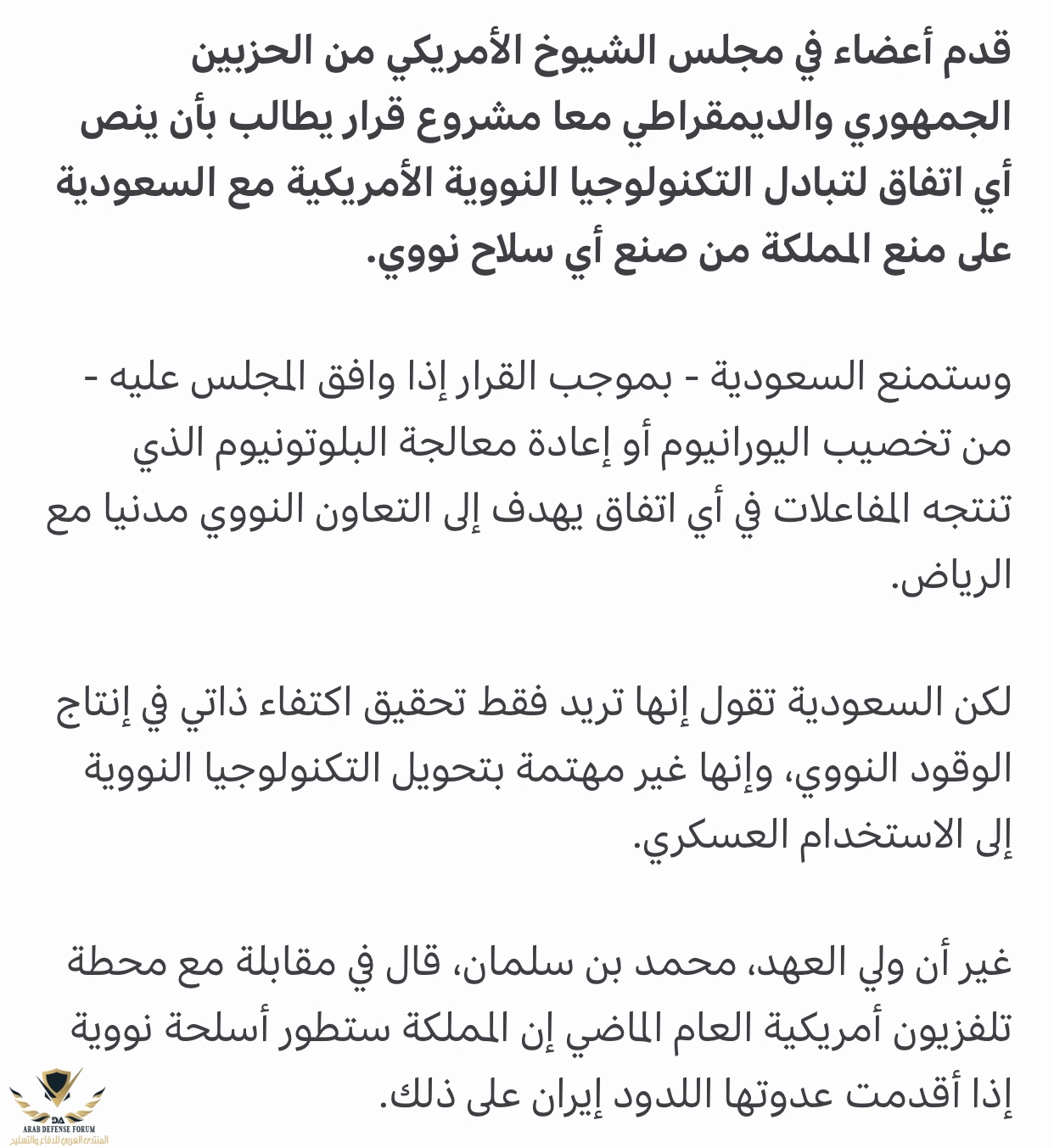

يوجد تاخير في موضوع المفاعلات النوويه كما مشاريع الطاقه الشمسيه لكن المبرر في المفاعلات عدم توقيع السعوديه للان على المعيار الذهبي الامريكي نحن في عصر بايدن عكس عصر ترامب

مشاهدة المرفق 398034

وهذا مشروع اخر لمدينة الملك عبدالله للطاقه الذريه

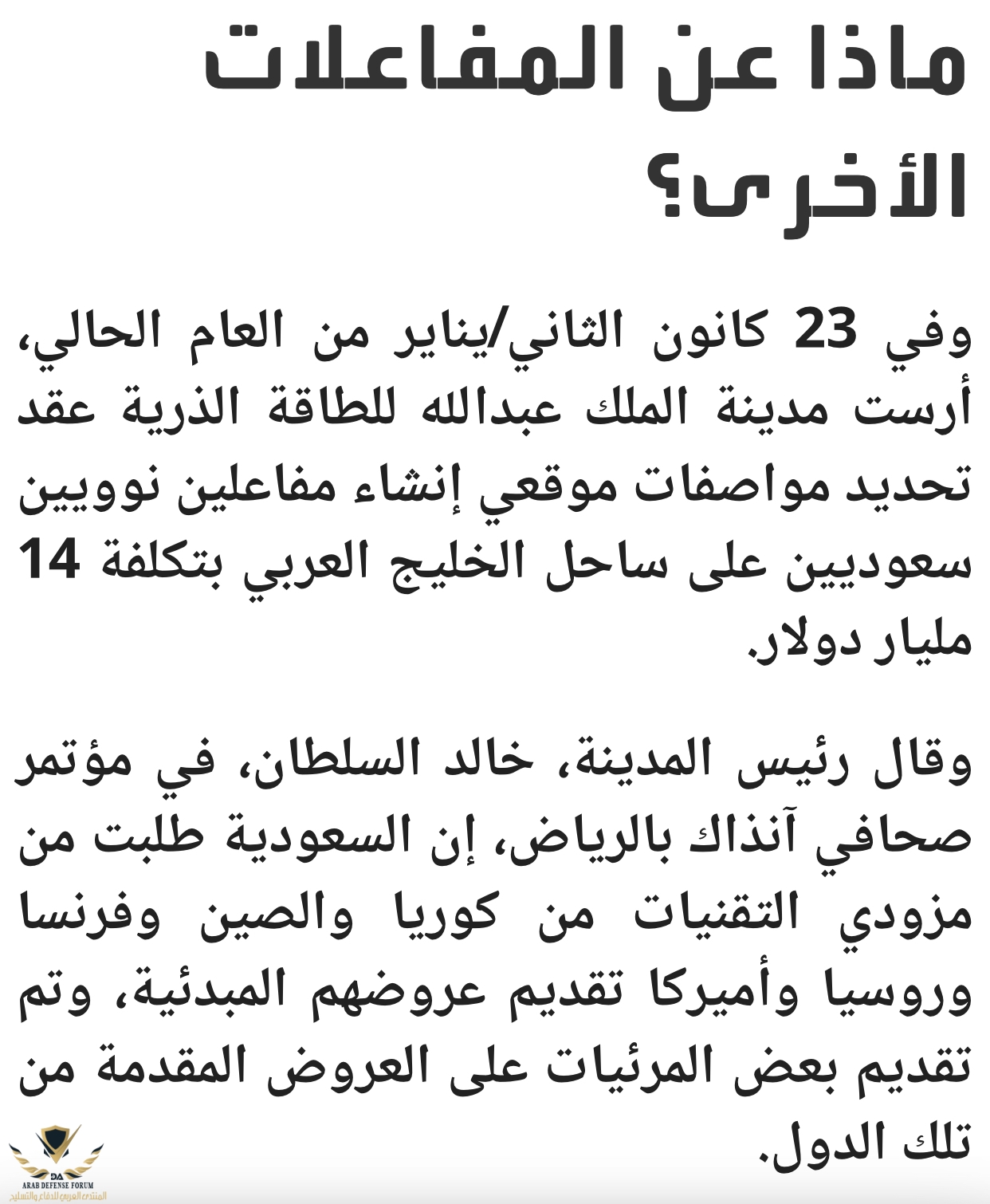

مشاهدة المرفق 398033


الامارات كانت موقغه و امورها بالسليم وماشين صح وبسرعه واخذت منهم المحطه من بدايه الاعمال الى التشغيل ١٠ سنوات

حنا عطينا ٢٠ سنه هذا اذا صارت


واصلا عندنا نفط شبه مجاني ولن ينتهي ولو بعد ٩٠ سنه من التصدير فلو ما حسبت التصدير بيكفيك ٤٠٠ سنه !
مدري ليه يحسسونك موضوع الطاقه المتجدده مصيري لنا

الامارات كانت موقغه و امورها بالسليم وماشين صح وبسرعه واخذت منهم المحطه من بدايه الاعمال الى التشغيل ١٠ سنوات

حنا عطينا ٢٠ سنه هذا اذا صارت


واصلا عندنا نفط شبه مجاني ولن ينتهي ولو بعد ٩٠ سنه من التصدير فلو ما حسبت التصدير بيكفيك ٤٠٠ سنه !
مدري ليه يحسسونك موضوع الطاقه المتجدده مصيري لنا

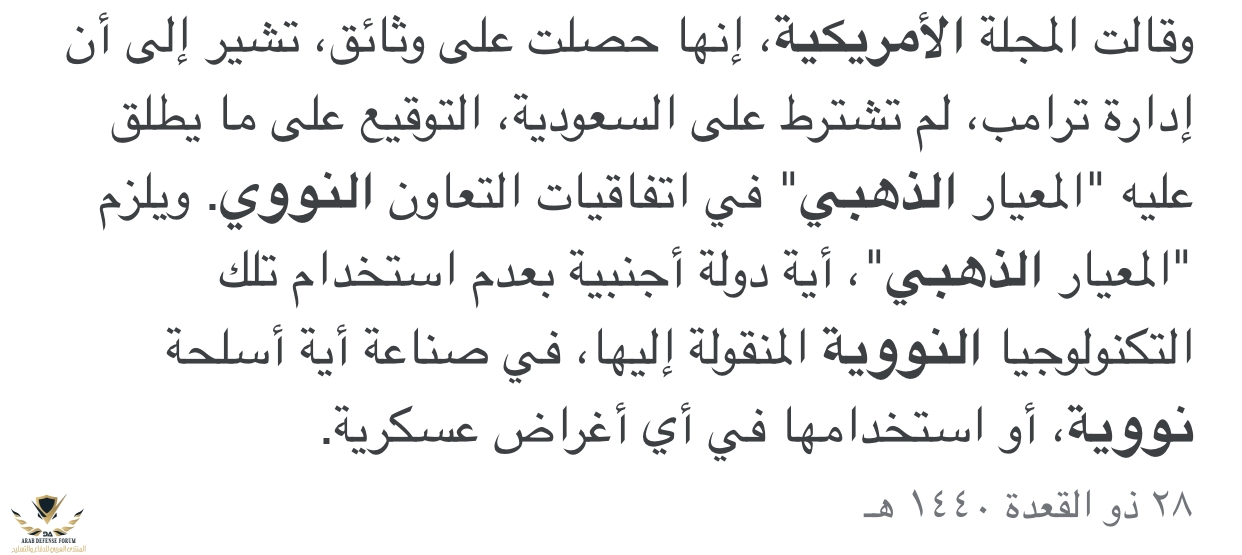

توقيع المعيار الذهبي تدخل في سيادتنا وربط ليدنا وارجلنا ان تحولت ايران لدوله نوويه 🙂






الافضل الاتمام بدون معيار على العموم مفاعل سمارت يحتاج سنه للانتهاء منه حسب مفتش سابق بالمنظمه الدوليه للطاقه الذريه



ننتظر موضوع المفاعلات مادام فيه نقل تكلنوجيا بالكامل لكن كان عليهم العمل على عجل في مشاريع الطاقه الشمسيه

هناك ربط قائم بين مصر والاردن والسعودية وقريبا العراق كهربيا
