تُعد محطة نور ميدلت 2، أحد أهم مشروعات الطاقة الشمسية في المغرب، إذ تدعم خطط البلاد لرفع إسهام الطاقة المتجددة إلى 52% بحلول 2030.
لم تثنِ التحديات، التي واجهت المرحلة الأولى من المحطة، والتي كان من المفترض دخولها حيز التشغيل في العام الجاري، المغرب عن مواصلة طموحه في نشر مشروعات الطاقة المتجددة.

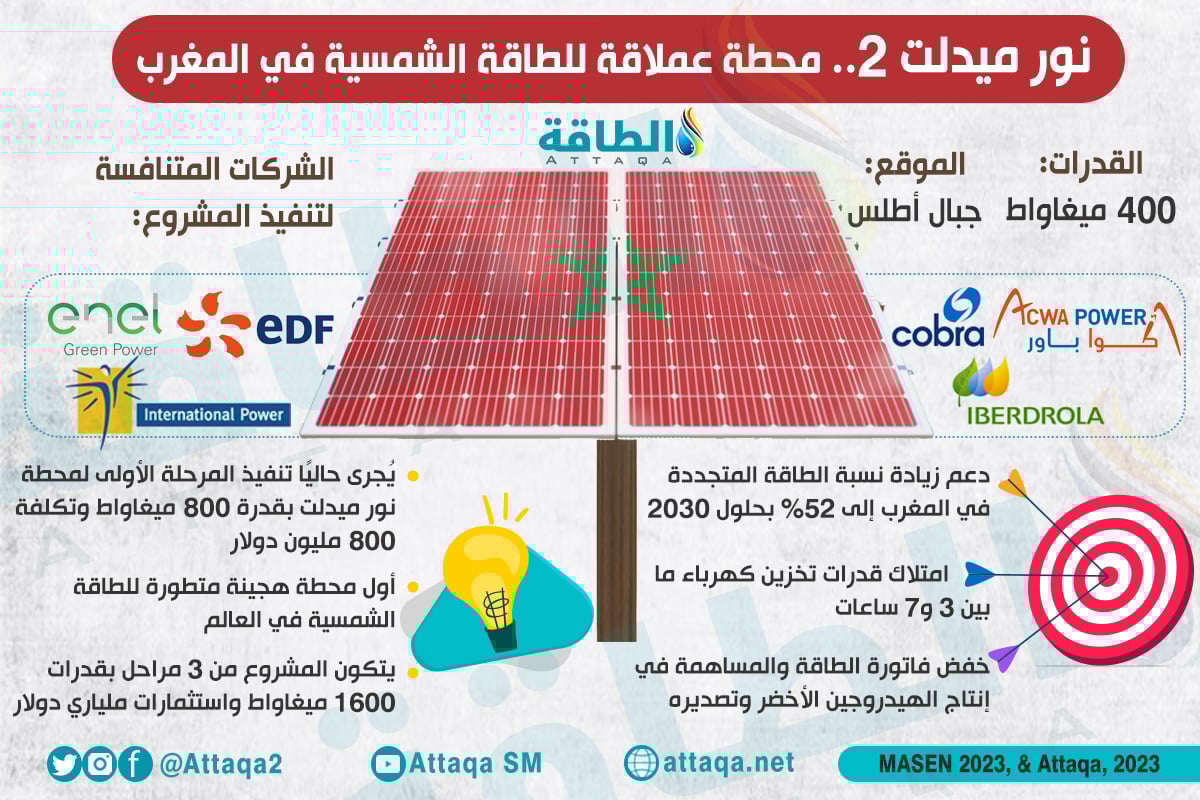

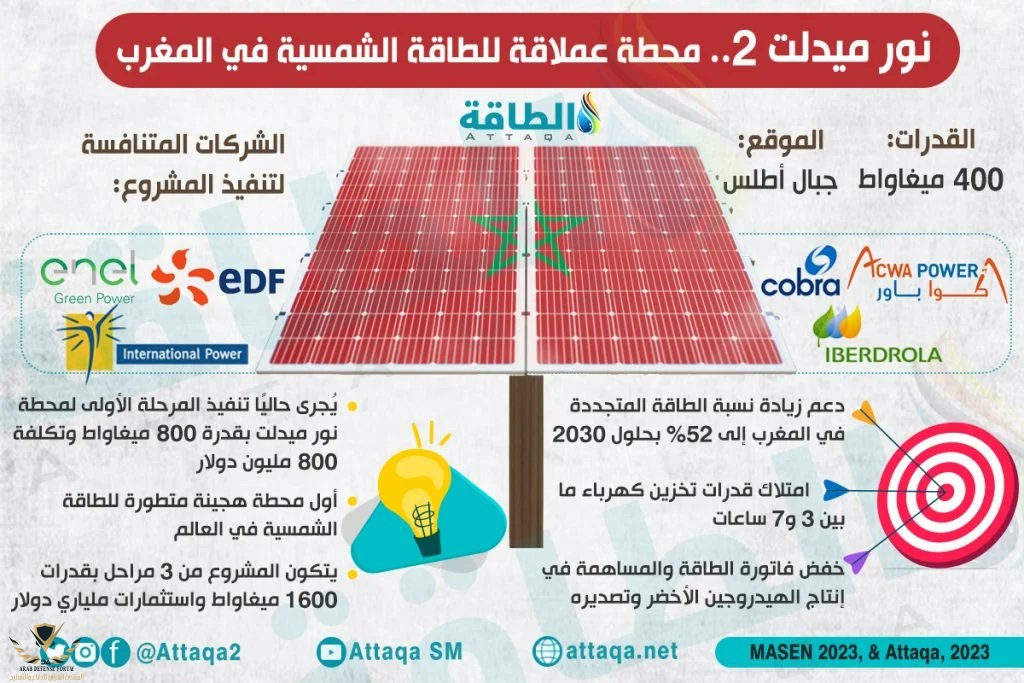

ومؤخرًا، أعلن المغرب تأهيل 6 تحالفات عالمية للمنافسة على تنفيذ محطة نور ميدلت 2، التي من المقرر أن تبلغ طاقتها 400 ميغاواط مع قدرات تخزين بطاريات، حسب إحصاءات اطلعت عليها منصة الطاقة المتخصصة.
الشركات المتنافسة
استحوذت الشركات الإسبانية على نصيب الأسد في القائمة المتنافسة على تنفيذ محطة نور ميدلت 2 للطاقة الشمسية في المغرب، إذ إن هناك 3 شركات إسبانية في قائمة الشركات الـ6 المتأهلة لتنفيذ المشروع.
وقالت الوكالة المغربية للطاقة المستدامة "مازن"، إن التحالفات الـ6 المتأهلة تقودها شركات كوبرا سرفيسوس الإسبانية، وكوميونيكاسيونس ي. إنركيا للاتصالات والطاقة الإسبانية، وإي دي إف الفرنسية، و اينيل جرين باور الإيطالية، وايبردرولا رينوفابلس إنترناشيونال الإسبانية، وإنترناشيونال باور البلجيكية، واكوا باور السعودية
ومن المقرر أن تدخل المرحلة الأولى من مشروع نور ميدلت 1، التي تبلغ استثماراتها 800 مليون دولار، مرحلة التشغيل خلال العام المقبل (2024)، إذ أرجعت مصادر أسباب التأخير إلى خلافات حول تكنولوجيا الطاقة الشمسية المركزة.
وتُعد محطة نور ميدلت أول مشروع محطة هجينة متطورة للطاقة الشمسية في العالم تستعمل مزيجًا من الطاقة الشمسية الكهروضوئية والطاقة الشمسية المركزة، وفق البيانات التي اطلعت عليها منصة الطاقة المتخصصة.
ويعتزم المغرب تطوير مرحلة ثالثة من المشروع ستحمل اسم "نور ميدلت 3" خلال المدة المقبلة، إذ يهدف المشروع بمراحله الثلاث (نور1 و1 و3) للوصول إلى 1600 ميغاواط، بإجمالي استثمارات تُقدر بنحو 20 مليار درهم (مليارا دولار).
وقالت الوكالة المغربية للطاقة المستدامة "مازن"، إن التحالفات الـ6 المتأهلة تقودها شركات كوبرا سرفيسوس الإسبانية، وكوميونيكاسيونس ي. إنركيا للاتصالات والطاقة الإسبانية، وإي دي إف الفرنسية، و اينيل جرين باور الإيطالية، وايبردرولا رينوفابلس إنترناشيونال الإسبانية، وإنترناشيونال باور البلجيكية، واكوا باور السعودية
ومن المقرر أن تدخل المرحلة الأولى من مشروع نور ميدلت 1، التي تبلغ استثماراتها 800 مليون دولار، مرحلة التشغيل خلال العام المقبل (2024)، إذ أرجعت مصادر أسباب التأخير إلى خلافات حول تكنولوجيا الطاقة الشمسية المركزة.
وتُعد محطة نور ميدلت أول مشروع محطة هجينة متطورة للطاقة الشمسية في العالم تستعمل مزيجًا من الطاقة الشمسية الكهروضوئية والطاقة الشمسية المركزة، وفق البيانات التي اطلعت عليها منصة الطاقة المتخصصة.
ويعتزم المغرب تطوير مرحلة ثالثة من المشروع ستحمل اسم "نور ميدلت 3" خلال المدة المقبلة، إذ يهدف المشروع بمراحله الثلاث (نور1 و1 و3) للوصول إلى 1600 ميغاواط، بإجمالي استثمارات تُقدر بنحو 20 مليار درهم (مليارا دولار).
محطة نور ميدلت 2 للطاقة الشمسية.. بوابة المغرب لتخزين الكهرباء (إنفوغرافيك) - الطاقة
تُعد محطة نور ميدلت 2، أحد أهم مشروعات الطاقة الشمسية في المغرب، إذ تدعم خطط البلاد لرفع إسهام الطاقة المتجددة إلى 52% بحلول 2030.
