في اطار استراتيجية انتاج الطاقات المتجددة وضع المغرب خطة تمتد ل 10 سنوات لرفع انتاجه من الطاقة النظيفة عبر الطاقة الشمسية و الطاقة الريحية
بخصوص الطاقة الريحية فمخطط تطوير انتاج الطاقة الريحية بالمغرب بدأ سنة 2010 ويستمر المخطط لغاية سنة 2020 اي عشر سنوات والهدف من المخطط رفع انتاج الطاقة الريحية من 280 ميغاواط في سنة 2010 الى 2000 ميغاواط في 2020
هل حقق المغرب هدفه ام تجاوزه ؟

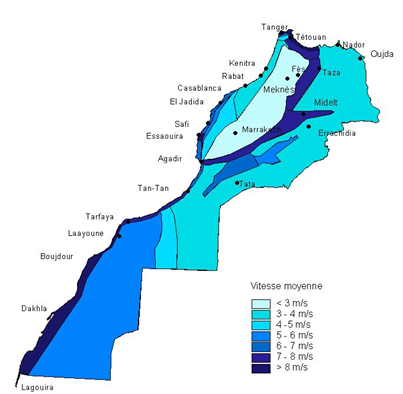

اغلب المواقع التي تم رصدها هي مابين شمال المغرب و جنوب المغرب ووسطه
المواقع التي تم او يتم الاشتغال بها طوال هذه المدة حسب ما وجدت هي كالأتي :
اتمنى من الاخوة اضافة اذا ما كان هناك مواقع اخرى لان هذا ما وجدت

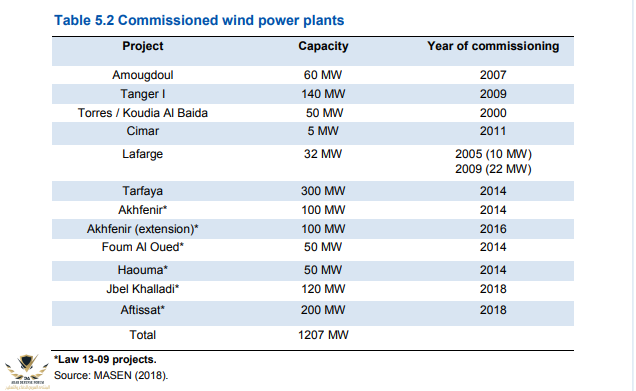

انجاز حظيرة ريحية بطرفاية 300 ميغاواط
انجاز حظيرة ريحية باخفنير 200 ميغاواط

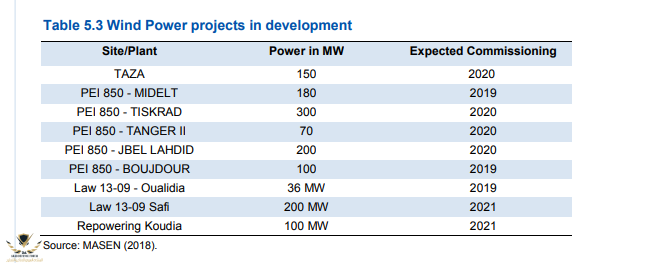

انجاز حظيرة ريحية تازة 150 ميغاواط
انجاز حظيرة ريحية العيون 300 ميغاواط
انجاز حظيرة ريحية فم الواد 150 ميغاواط
انجاز حظيرة ريحية بوجدور 150 ميغاواط
انجاز حظيرة ريحية الصويرة 200 ميغاواط
انجاز حظيرة ريحية ميدلت 180 ميغاواط
انجاز حظيرة ريحية طنجة 120 ميغاواط
انجاز حظيرة ريحية الحسيمة 150 ميغاواط
ما وجدت من مشاريع يتجاوز المخطط رغم اني لم استطع احصاء جميع المشاريع المنجزة والمراد انجازها ولم اضع بعد التي تسطيرها بميزانية 2020
