وزارة الكهرباء العراقية توقّع صفقة ضخمة مع سيمنس

nobles

صقور الدفاع
إنضم
13 مارس 2018
المشاركات
14,341
التفاعل
49,255 276 3
الدولة
Iraq
في خطوة تُعد من أبرز ملامح التحول في قطاع الطاقة، أعلنت وزارة الكهرباء العراقية توقيع اتفاقية تعاون إستراتيجية مع شركة سيمنس إنرجي الألمانية، بحضور رئيس الوزراء محمد شياع السوداني، والرئيس التنفيذي للشركة، كرستيان بروخ.

وتشمل الاتفاقية تنفيذ المرحلة الثالثة من مشروعات الطاقة، إلى جانب عقدَي صيانة طويلَي الأمد لمحطتَيْن رئيستَيْن، في إطار خطة الحكومة لتطوير البنى التحتية للكهرباء وتقليل الاعتماد على الواردات الخارجية.

ووفقًا لبيان طالعته منصة الطاقة المتخصصة (مقرّها واشنطن)، شهدت العاصمة بغداد، اليوم الخميس (1 مايو/أيار 2025)، مراسم توقيع اتفاقية مبادئ التعاون، التي تهدف إلى تعزيز المنظومة الكهربائية من خلال إضافة 14 ألف ميغاواط إلى الشبكة الوطنية، بما يُسهم في تخفيف أزمة الكهرباء المستمرة لدى البلاد.

وتتضمّن الاتفاقية، أيضًا، عقود صيانة طويلة الأمد لمحطة الدبس الغازية بسعة 340 ميغاواط، ومحطة المسيب الحرارية لإنتاج 750 ميغاواط مع إضافة 150 ميغاواط.

وأشار السوداني إلى أن شركة سيمنس تُعدّ شريكًا محوريًا في جهود العراق لتنمية قطاع الكهرباء، مؤكدًا أهمية الاستمرار بالجدية والتنسيق نفسيهما مع الحكومة الألمانية الجديدة، وضرورة تكثيف التعاون مع وزارة الكهرباء العراقيةفي مجالات الإنتاج والصيانة والتوزيع والنقل.

من جانبه، أعلن الرئيس التنفيذي لشركة سيمنس إنرجي، كرستيان بروخ، أن الشركة مستعدة لتوسيع عملياتها في العراق، مشيرًا إلى أن جميع وحدات المحطات التي نفذتها سيمنس استُكملت صيانتها قبل الموعد المقرر هذا العام، وهو ما يعكس التزام الشركة بخطط تطوير قطاع الكهرباء في العراق.

محطات تعمل بالوقود المحلي

كشف وزير الكهرباء المهندس زياد علي فاضل، عن أن المحطات الجديدة التي ستنفّذها سيمنس ضمن المرحلة الثالثة ستعتمد على الوقود المحلي وتقنية الدورة المركبة؛ ما يتيح توليد الكهرباء دون الحاجة إلى وقود إضافي، وهو تطور نوعي يُعد الأول من نوعه في تاريخ العراق.

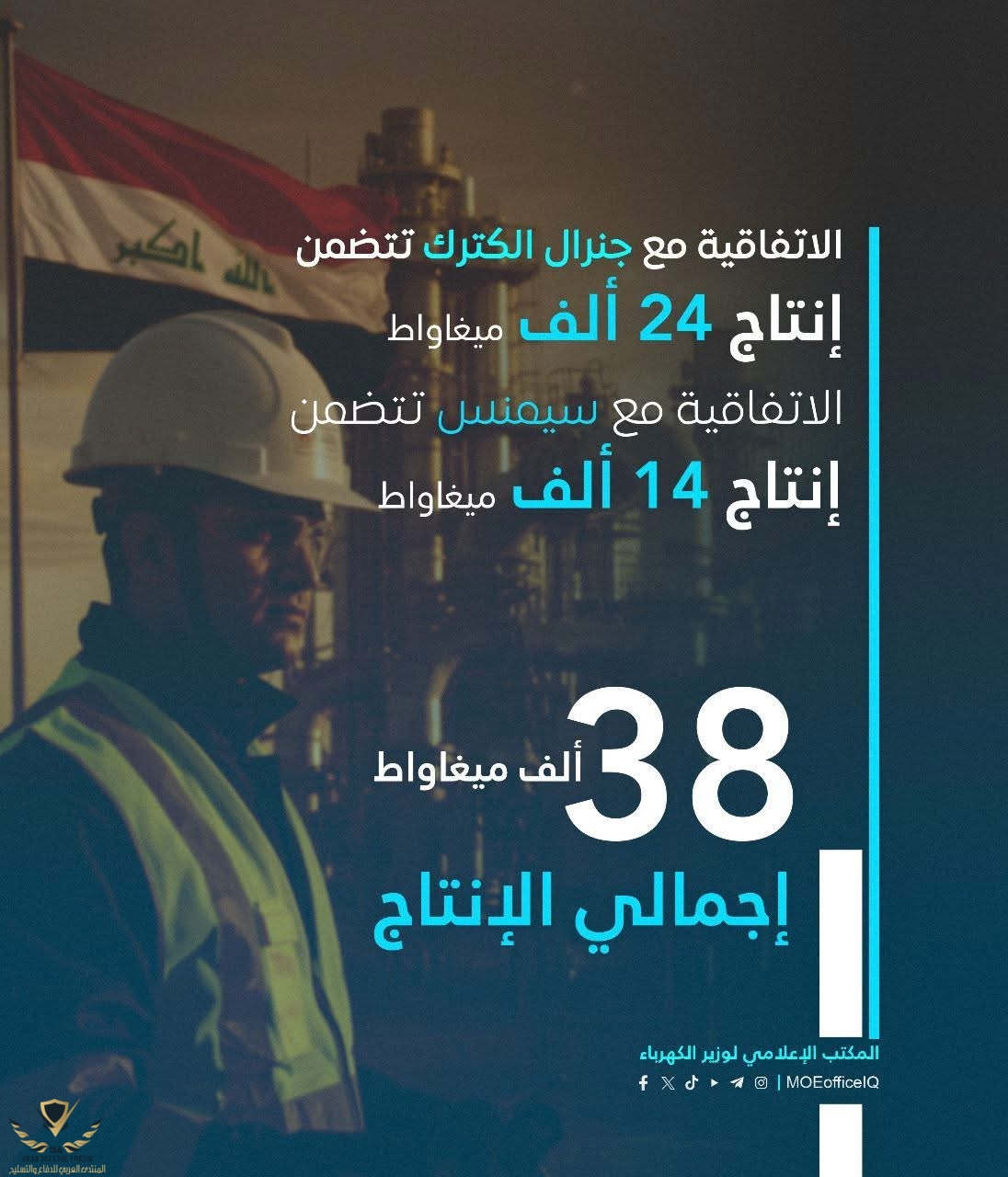

وأضاف الوزير أن هذه الاتفاقية تأتي ضمن خطة أشمل، إذ وقّعت وزارة الكهرباء العراقية اتفاقيات مماثلة مع جنرال إلكتريك (جي إي) لإنتاج طاقة إجمالية تصل إلى 38 ألف ميغاواط، وهي قدرة تتجاوز ما يُنتج حاليًا في البلاد (28 ألف ميغاواط).

صفقة جنرال إلكتريك

لا تأتي اتفاقية سيمنس بمعزل عن مسار التحول الشامل في ملف الكهرباء العراقي، إذ وقّعت بغداد في 9 أبريل/نيسان الماضي مذكرة تفاهم مع شركة "جي إي فيرنوفا" (GE VERNOVA) -الذراع المستقلة للطاقة التابعة لجنرال إلكتريك-، لإنتاج 24 ألف ميغاواط باستعمال تقنيات الدورة الغازية المركبة؛ ما يجعلها أكبر صفقة كهرباء في تاريخ العراق.

كما تشمل الاتفاقية مع "جي إي" تطوير المحطات القائمة، وإنشاء محطات جديدة على ثلاث مراحل خلال 4 سنوات، ودمج تقنيات حديثة لزيادة الإنتاج دون زيادة استهلاك الوقود. وستُمول هذه المشروعات من بنوك عالمية، ما يخفّف العبء عن الميزانية العامة.

وإلى جانب المشروعات الغازية، رعت الحكومة العراقية مذكرة تعاون مع شركة "يو جي تي رينيوابل" (UGTRenewable) لإنشاء محطة طاقة شمسية بقدرة 3 آلاف ميغاواط، وأنظمة تخزين بطاقة 500 ميغاواط/ساعة، بالإضافة إلى تطوير خطوط النقل وتوزيع الكهرباء بتمويل خارجي.

وتستهدف وزارة الكهرباء العراقية إنتاج 12 ألف ميغاواط من الطاقة الشمسية بحلول عام 2030.

https://attaqa.net/2025/05/01/وزارة-الكهرباء-العراقية-توقّع-صفقة-ضخ/

الصفقه ستضيف طاقه إجماليه 14 الف ميغاواط بالاضافه إلى صيانه وزياده قدرات إنتاجيه للعديد من المحطات


رقم ضخم كم استهلاك العراق ؟
احتياجات العراق بحدود ال50 الف ميغاواط
ولكن ان تم استكمال الجبايه بشكلا نظامي سيتقلص الطلب إلى 38 الف

28 الانتاج الحالي
12 الف ستكمل العام هذا والقادم
38 ستنتج من اتفاقيه سيمنز وجنرال خلال 3 سنوات
12 الف ميغاواط طاقه شمسيه تستكمل خلال 3 سنوات

المجموع سيكون 90 الف ميغاواط

احتياجات العراق بحدود ال50 الف ميغاواط
ولكن ان تم استكمال الجبايه بشكلا نظامي سيتقلص الطلب إلى 38 الف

28 الانتاج الحالي
12 الف ستكمل العام هذا والقادم
38 ستنتج من اتفاقيه سيمنز وجنرال خلال 3 سنوات
12 الف ميغاواط طاقه شمسيه تستكمل خلال 3 سنوات

المجموع سيكون 90 الف ميغاواط

اذا كان احتياج العراق ٥٠ و اذا تم ضبط الجبايه بيكون ٣٨
اذا ما حاجه العراق الى ٩٠ ؟

اذا كان احتياج العراق ٥٠ و اذا تم ضبط الجبايه بيكون ٣٨
اذا ما حاجه العراق الى ٩٠ ؟

لسد احتياجات النمو على الطلب المتزايد
ثانيا سد كامل احتياجات الصناعه والزراعه
ثالثا من الممكن تصدير جزء من الطاقه في المستقبل


لسد احتياجات النمو على الطلب المتزايد
ثانيا سد كامل احتياجات الصناعه والزراعه
ثالثا من الممكن تصدير جزء من الطاقه في المستقبل

بس الفراق كبير انت تتحدث عن النصف او اكثر

ما تشوف ان لو تحول قيمة الانتاج الزايد الى استكمال باقي مشاريع البنيه التحتيه لكافة المناطق ممكن يخدم العراق اقتصاديا و اجتماعيا اكثر على المدى البعيد

بس الفراق كبير انت تتحدث عن النصف او اكثر

ما تشوف ان لو تحول قيمة الانتاج الزايد الى استكمال باقي مشاريع البنيه التحتيه لكافة المناطق ممكن يخدم العراق اقتصاديا و اجتماعيا اكثر على المدى البعيد
هناك كان يوجد قصور سابق بتخطيط وزاره الكهرباء خصوصا من حيث الاكتفاء الذاتي وتوقع النمو

إذا كان الاتجاه إلى تطوير البنى التحتيه من نقل وتوزيع وبالاخص تحقيق فائض كبير بقطاع الانتاج

هناك كان يوجد قصور سابق بتخطيط وزاره الكهرباء خصوصا من حيث الاكتفاء الذاتي وتوقع النمو

إذا كان الاتجاه إلى تطوير البنى التحتيه من نقل وتوزيع وبالاخص تحقيق فائض كبير بقطاع الانتاج
لماذا يشكو العراقيين من الانقطاعات؟ اذا كانت قدرات التوليد كافية؟ هل هناك مشاكل عميقة في قطاع التوزيع ؟

لماذا يشكو العراقيين من الانقطاعات؟ اذا كانت قدرات التوليد كافية؟ هل هناك مشاكل عميقة في قطاع التوزيع ؟
المشكله مركبه بسبب عدم التخطيط بشكلا جيد

هناك قصور بدايه بالإنتاج الذي لم يخطط بشكلا جيد له

ايضا بقطاع النقل والتوزيع حيث ان شبكات التوزيع قديمه

وايضاً مشكله وقود التشغيل لقطاع الانتاج

……………….

كل هذه بطور حلها بشكلا كامل

قطاع الانتاج والوقود خلال فتره 24 حلت

قطاع النقل ستستكمل بالكامل خلال 6 اشهر

قطاع التوزيع يتم استثماره من خلال تقسيم المناطق لشركات مستثمره تحول الشبكات بالكامل إلى ذكيه و سنه 2026 ستكون الجبايه عبر تطبيق خاص بالشركات

حسب الشركات ونسب الجبايه في المناطق التي احيلت الرقم الذي يتوقع لجبايته سنويه عند اكتمال الخطط سيكون مابين ال12 مليار وال 15 مليار دولار سنويا

اما حاليا الجبايه لا تتجاوز في السنه 400 مليون دولار والسنين السابقه قرابه الصفر

المشكله مركبه بسبب عدم التخطيط بشكلا جيد

هناك قصور بدايه بالإنتاج الذي لم يخطط بشكلا جيد له

ايضا بقطاع النقل والتوزيع حيث ان شبكات التوزيع قديمه

وايضاً مشكله وقود التشغيل لقطاع الانتاج

……………….

كل هذه بطور حلها بشكلا كامل

قطاع الانتاج والوقود خلال فتره 24 حلت

قطاع النقل ستستكمل بالكامل خلال 6 اشهر

قطاع التوزيع يتم استثماره من خلال تقسيم المناطق لشركات مستثمره تحول الشبكات بالكامل إلى ذكيه و سنه 2026 ستكون الجبايه عبر تطبيق خاص بالشركات

حسب الشركات ونسب الجبايه في المناطق التي احيلت الرقم الذي يتوقع لجبايته سنويه عند اكتمال الخطط سيكون مابين ال12 مليار وال 15 مليار دولار سنويا

اما حاليا الجبايه لا تتجاوز في السنه 400 مليون دولار والسنين السابقه قرابه الصفر
غريب، يعني تقريبا مجاني؟

غريب، يعني تقريبا مجاني؟
ماكان للطلب ان ينمو هذه النمو الجنوني لولا انه بلوشي فواتير الماء ايضا بلوشي
السبب سنويا ديون متراكمه ويتم اسقاطها سنويا في الموازنه

عند ما تستكمل أحاله المناطق لشركات الجبايه ستكون جميع الشبكات تحت الارض وستكون الفواتير إلكترونيه من خلال تطبيق الماستر كارت

ماكان للطلب ان ينمو هذه النمو الجنوني لولا انه بلوشي فواتير الماء ايضا بلوشي
السبب سنويا ديون متراكمه ويتم اسقاطها سنويا في الموازنه

عند ما تستكمل أحاله المناطق لشركات الجبايه ستكون جميع الشبكات تحت الارض وستكون الفواتير إلكترونيه من خلال تطبيق الماستر كارت
موفقين. ايضا يجب ان تفعلوا كما فعلت السعودية. منعت جميع المعدات الكهربائية ذات الكفاءة المنخفضة. بعض المكيفات تستهلك ٤٠ بالمئة من طاقة المكيفات المصنعه من عشر سنوات و بنفس قدرة التبريد.

موفقين. ايضا يجب ان تفعلوا كما فعلت السعودية. منعت جميع المعدات الكهربائية ذات الكفاءة المنخفضة. بعض المكيفات تستهلك ٤٠ بالمئة من طاقة المكيفات المصنعه من عشر سنوات و بنفس قدرة التبريد.
مسائله السيطره النوعيه على الاجهزه لا اعتقد ستحل قريبا بل ستأخذ وقت
ولكن أنا اعتقد وجود الفواتير ستجعل الأفراد بنفسهم يقتنون الاجهزه ذات الكفائه العاليه

مسائله السيطره النوعيه على الاجهزه لا اعتقد ستحل قريبا بل ستأخذ وقت
ولكن أنا اعتقد وجود الفواتير ستجعل الأفراد بنفسهم يقتنون الاجهزه ذات الكفائه العاليه
صحيح كلامك. و هذا ما واجهناه بحزم. المصنعين القدماء و مورديهم. عرضوا تخفيضات كبيرة على هذه المنتجات مما أدى إلى رواجها فقامت الدولة بحملة اتلافات كبيره للمخازن.
سيقومون بنفس الشي في العراق لو حصل هذا الشي. المواطن البسيط يهمه السعر و هو لا يفهم في موضوع الكفالة.


المواضيع المشابهة

عودة
أعلى
