#إيقاف 15 مقاتلة F-35A أمريكية وأخرى نرويجية عن العمل

من سيشتري الانتاج الاولي من f35 اشتري التورماي؛ث:
لازات تحتاج الي اصلاح المشاكل التي ستظهر تباعا

‏[متابعة]: مكتب برنامج الـ F-35 المشترك: "بعد مراجعة شاملة لسجلات الإنتاج، المشكلة محدودة بـ 57 مقاتلة F-35A" — أكثر من نصف ما أنتج من النسخة

الوضع صعب بالنسبة لهم!

سؤال للمتخصصين...

هل هناك طائرة أخرى واجهت هذا الكم الهائل من المشاكل و من سنين عديدة و نجحت فيما بعد؟


قالت متحدثة باسم سلاح الجو الأميركي، الجمعة، إن القوات الجوية أوقفت 13 مقاتلة من طراز (إف-35 آيه ليتنينغ 2)، التي تصنعها شركة لوكهيد

مارتن عن الطيران بعد أن اكتشفت عيوبا في المادة العازلة في خطوط تبريد أنظمة الطيران الإلكترونية داخل خزانات الوقود.
وجاء الكشف بعد أقل من شهرين على إعلان سلاح الجو أن سربا أوليا من مقاتلات ستيلث (الشبح) إف-35 آيه جاهز للمشاركة في مهام قتالية، وهو ح دث يمثل مرحلة رئيسية في البرنامج الذي تكلف 379 مليار دولار وهو أكبر مشروع أسلحة لوزارة الدفاع الأميركية (البنتاغون).

وأوضحت المتحدثة، آن ستيفانك، في بيان: "تم اكتشاف المشكلة أثناء تعديل لخزان في إحدى طائرات إف-35 آيه وهى تؤثر على 57 طائرة في المجمل".

وأضافت أن المشكلة موجودة في 15 مقاتلة منشورة في قواعد في ثلاث ولايات أميركية منها 13 مملوكة للولايات المتحدة واثنتان لدولة أخرى.
وقالت المتحدثة إن الطائرات الاثنتين والأربعين الأخرى مازالت قيد الإنتاج
المصدر :http://www.skynewsarabia.com/web/article/875581/عيوب-فنية-توقف-طيران-مقاتلات-إف-35

سؤال للمتخصصين...

هل هناك طائرة أخرى واجهت هذا الكم الهائل من المشاكل و من سنين عديدة و نجحت فيما بعد؟
اكيد هناك، لكنها لن ولم تظهر، الامريكان لديهم شفافية كبيرة بخصوص المشاكل التي قد تطرأ على سلاحهم اما باقي الدول فلا...مثال بسيط: جميع الاسلحة الايرانية لا تعاني من مشاكل حتى الشبحية التي صنعوها تعمل 101% :نكتة:

سؤال للمتخصصين...

هل هناك طائرة أخرى واجهت هذا الكم الهائل من المشاكل و من سنين عديدة و نجحت فيما بعد؟

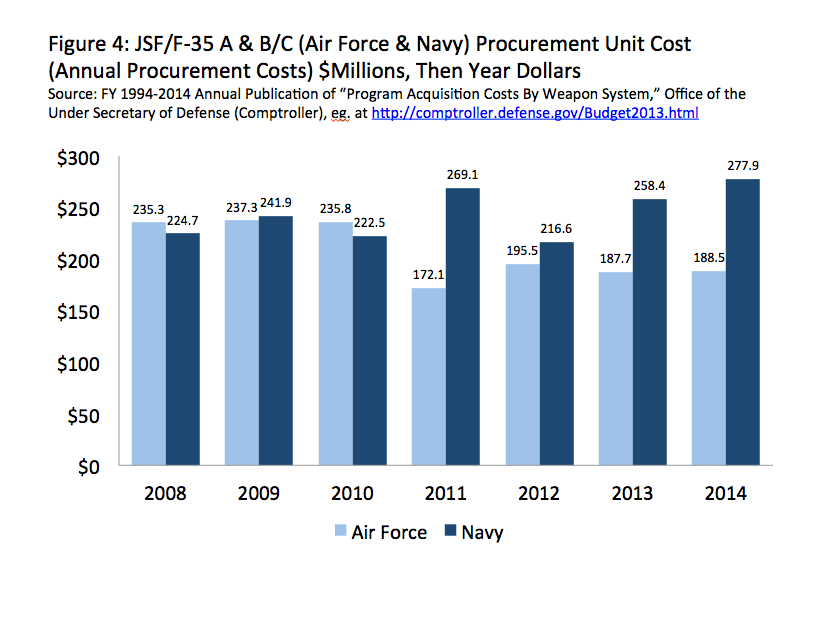

المبالغ الطائلة التى تم صرفها على تطوير هذه الطائرة علاوة على التكلفة التشغيلية الفلكية يضع علامات استفهام على المليارات التى تم صرفها لحد الآن
اكواد البرمجة لوحدها 24 مليون خط و كان يتوقع الانتهاء منها فى 2017
و حتى اختبارات الطائرة لم تأخذ كفايتها بل صنعوا كميات و بعدها بدأوا فى الاختبار عوضاً عن القيام باختبارات كافيه لنماذج ثم البدأ بخط الانتاج

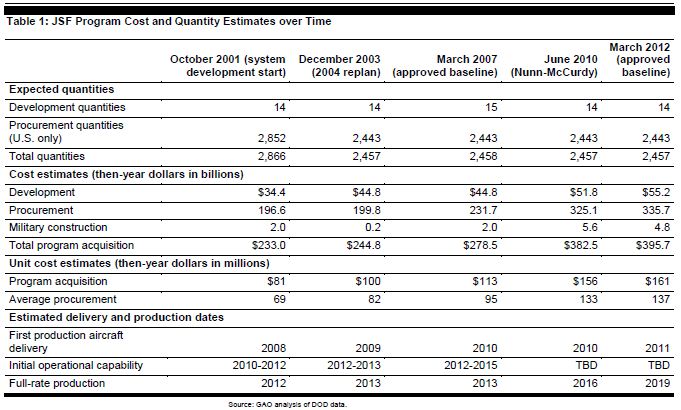

المشروع يكلف الولايات المتحدة أكثر من 300 مليار دولار
و كل ساعة طيران بتكلفة تزيد عن ال32 ألف دولار

لا شك انها تملك مواصفات ممتازه لكن المشروع كان بتخطيط و تنفيذ سئ

اي مقاتلة مصنعة لا بد أن تجد بها عيوب في أول تشغيل لها وأعتقد الامريكيين سيحلون المشكلة

كمثال عندما صنعت آلاف 16 على ما أذكر في بداية السبعينات وأول طلعة جوية لها عام 74 م فمن المؤكد أنه كان لديها مشاكل ولكن مع الوقت حلت كلها

آلاف 35 اول طلعة لها من القوات الجوية الأمريكية كانت عام 2006 على ما أذكر

المشاكل اكيد ستحصل والسبب أن آلاف 16 التي صنعت بالسابق فكل مكوناتها من مصانع لوكهيدمارتين في أمريكا وليست مثل F35 كل جزء من دولة اكيد تلاقي مشاكل

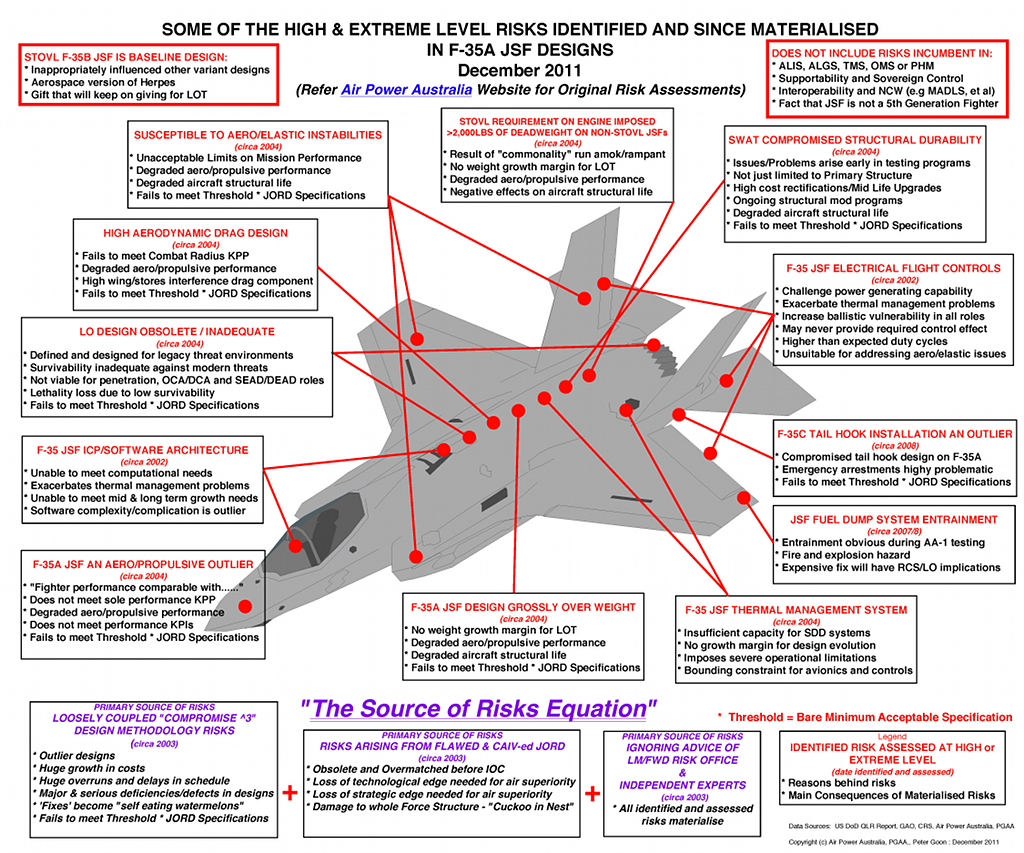

في كل مواضيع ال F-35 ذكرت مشاكلها الكثيرة بحيادية و مصادر

لا أهاجم ال F-35 لكن هذه فقط بداية المشاكل بسبب ضغط الميزانية الضخمة و ضغط الشركاء تم التسرع و إعلان تجاوزها لكل الاختبارات و تم البدء في الإنتاج الكمي

الابرامز استغرقت سنين من التطوير و هي دبابة

تم التسرع كثيرا

لائحة بكل الأعطاب التي لاقتها ال F-35 لكن كلي ثقة مع الوقت سيتم تجاوزها








6a00d8341c68bf53ef01761646dfe6970c-pi


كلفة عالية و تأخر في الإنتاج و عيوب

كل هذا يمكن تجاوزه لكن هل سيصبر الشركاء و الممولون و هل سيستحمل الكونغرس ممثل الشعب الأمريكيالموافقة على تمويل إضافي لتلافي عيوب المشروع إلى لا صبر إلى ما لا نهاية



لقد تم سحب نصف الإنتاج لحد الآن
